Refaire sa salle de bain soi-même : jusqu'où aller seul

Refaire sa salle de bain soi-même reste possible sur la dépose, le carrelage mural, la peinture, le meuble vasque et la robinetterie en applique. Trois postes vous échappent : le déplacement d’une évacuation, l’étanchéité sous carrelage et l’électricité dans les volumes de sécurité. Le reste tient à l’ordre des étapes.
Les postes qu’un particulier maîtrise vraiment sans qualification
Aucun texte français n’interdit à un propriétaire de rénover lui-même sa salle de bain. La contrainte est technique et assurantielle, pas administrative. Reste à trier ce qui relève du geste de bricoleur et ce qui relève du métier.
La dépose, le poste le plus rentable

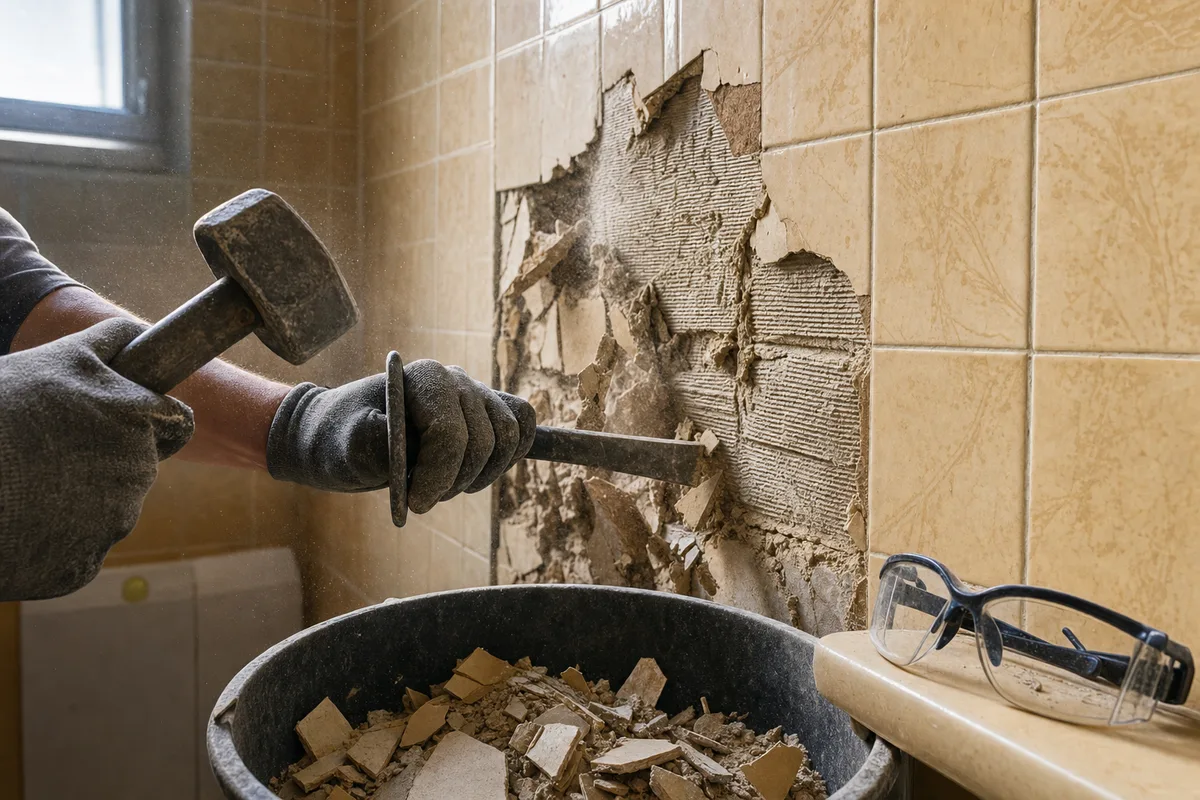

Sur un chantier mené seul, la dépose offre la meilleure économie : elle demande de l’huile de coude et presque aucune compétence. Casser une faïence, sortir une baignoire, déposer un meuble vasque, le risque se limite à percer une canalisation encastrée.
Coupez l’eau au robinet d’arrêt général et le circuit électrique de la pièce au tableau avant le premier coup de burin. Repérez le tracé des canalisations avec un détecteur, surtout dans les cloisons carrelées d’avant 1990 où le cuivre passe rarement à l’endroit attendu.
Prévoyez l’évacuation des gravats dès le départ. Une pièce de 5 m² produit facilement plusieurs centaines de kilos de déchets entre le carrelage, la chape et les sanitaires. La plupart des déchèteries plafonnent les apports des particuliers en volume par passage : vérifiez le règlement de la vôtre avant d’empiler quoi que ce soit dans le couloir.
Le carrelage mural, accessible avec de la méthode
Poser du carrelage mural reste à portée d’un bricoleur soigneux, à condition de travailler sur un support plan, sec et dégraissé. Un carreleur facture la pose murale seule entre 30 et 65 euros du m² hors fourniture, d’après les barèmes de prix 2026 publiés par Angelino Carrelages. Sur 8 m² de murs, la main-d’oeuvre évitée dépasse souvent le prix des carreaux eux-mêmes.
Les points qui font la différence sur un chantier amateur :
- Partir du niveau, jamais du sol existant, qui n’est presque jamais horizontal
- Fixer une règle ou un tasseau provisoire pour caler la première rangée
- Couper à la carrelette pour les formats courants, à la scie à eau pour le grès cérame
- Utiliser des croisillons autonivelants sur les grands formats, qui pardonnent les défauts de planéité
- Jointoyer 24 heures après la pose, pas le soir même
Peinture, meuble vasque et robinetterie en applique
Repeindre les surfaces hors zone de projection, monter un meuble vasque suspendu, remplacer un mitigeur ou une colonne de douche en applique : ces trois postes ne touchent ni à l’étanchéité ni au réseau encastré. Un mitigeur se change avec deux clés plates et du téflon.
La peinture sur carrelage entre aussi dans ce périmètre, tant que vous respectez le primaire d’accroche et les temps de recouvrement indiqués par le fabricant.

Les trois chantiers qui font basculer votre responsabilité
Passé ce périmètre, chaque erreur se paie en infiltration, en litige ou en remise aux normes. Trois postes concentrent l’essentiel du risque.
Déplacer une évacuation : la pente ne se négocie pas
Le NF DTU 60.11 fixe les diamètres et les pentes des évacuations sanitaires. Le texte retient une pente d’évacuation horizontale comprise entre 1 et 3 cm par mètre. En dessous, les eaux stagnent et les dépôts obstruent la canalisation. Au-dessus, l’eau file plus vite que les matières et laisse le tuyau s’encrasser.
Les diamètres de référence du même NF DTU 60.11 :
- Douche : 33 mm intérieur minimum, soit 40 mm extérieur en pratique
- Lavabo et bidet : 30 mm intérieur, 32 à 40 mm extérieur
- Baignoire : 33 mm jusqu’à 1 m de parcours, 38 mm au-delà
- Collecteur regroupant baignoire, douche et appareils ménagers : 50 mm intérieur, 63 mm extérieur
Le problème ? Déplacer une douche de deux mètres impose de retrouver ces deux à six centimètres de dénivelé quelque part. Sur dalle béton, la seule issue consiste à surélever le sol fini ou à créer un ressaut. C’est le calcul que beaucoup de chantiers amateurs découvrent une fois la chape cassée.
L’étanchéité sous carrelage, le poste invisible

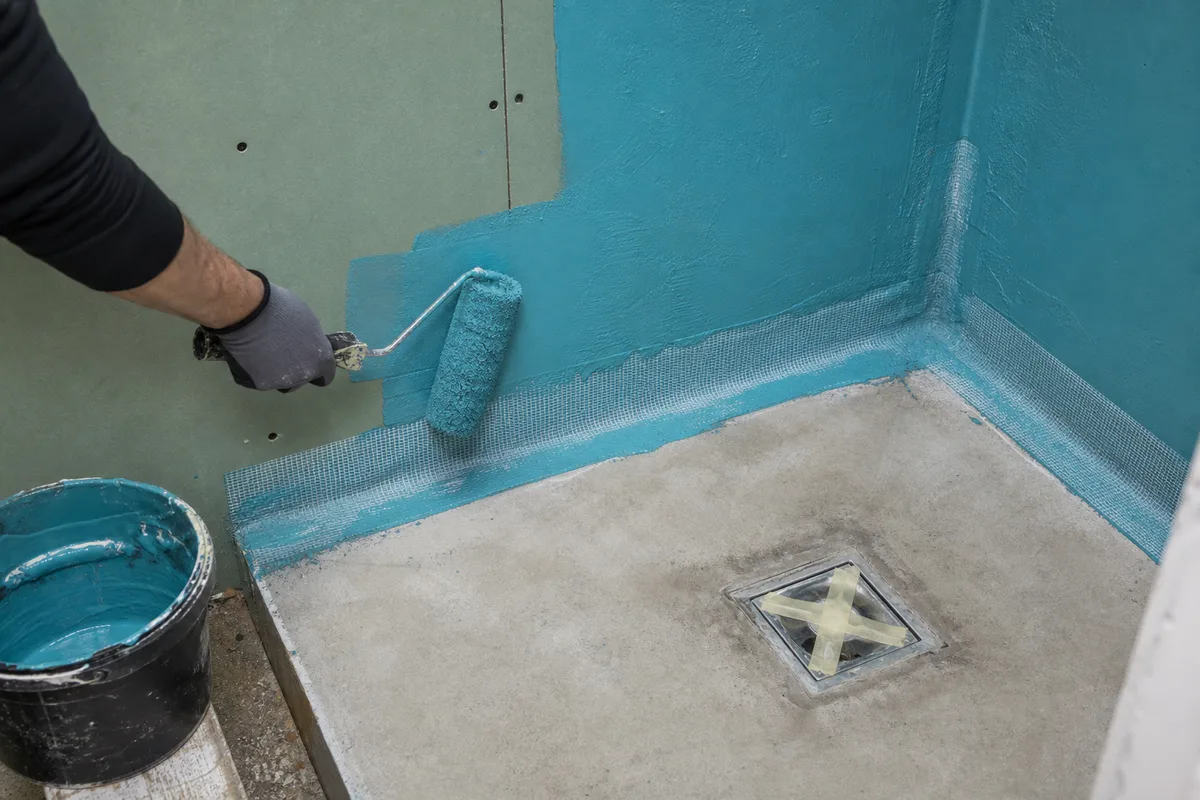

Le carrelage et ses joints ne sont pas étanches. L’Agence Qualité Construction le rappelle sans détour dans sa fiche pathologie consacrée aux douches carrelées de plain-pied : la protection se joue sous le revêtement, jamais dans le joint.
Le NF DTU 52.2 impose une étanchéité sous carrelage, le SPEC, dans les locaux privatifs classés EB+, c’est-à-dire toute pièce équipée d’un receveur ou d’une baignoire. Ce système doit relever d’un avis technique, pas d’un enduit vendu comme hydrofuge en rayon.
Deux cotes issues des recommandations de l’Agence Qualité Construction structurent la mise en oeuvre :
- Sans ressaut ni caniveau, l’étanchéité s’étend sur 1,00 m minimum au-delà du périmètre de la douche
- Les relevés verticaux montent à 0,10 m minimum au-dessus du niveau fini
Le chiffre qui doit vous arrêter : sur la période 2023-2025, l’étanchéité à l’eau concentre 67 % des désordres décennaux relevés par l’Agence Qualité Construction, contre 61 % sur 2022-2024. Les équipements sanitaires arrivent au premier rang des désordres en logement collectif, avec 10,7 % des cas, et au troisième rang en maison individuelle avec 7,7 %. La cause identifiée par l’AQC tient aux défauts d’installation, particulièrement sur les bacs à douche sans ressaut.
L’électricité : quatre régimes dans quatre mètres carrés
La norme NF C 15-100 découpe la pièce en volumes de sécurité. Le volume 0 correspond à l’intérieur de la baignoire ou du receveur. Le volume 1 le prolonge à la verticale jusqu’à 2,25 m de hauteur. Le volume 2 couvre une bande de 60 cm autour du point d’eau.
Ce que la norme autorise, volume par volume :
- Volumes 0 et 1 : aucune prise, aucun interrupteur
- Volume 2 : appareillage IPX4 minimum, éclairage en très basse tension de sécurité ou de classe II
- Prise rasoir en TBTS 12 V : tolérée entre 0,90 m et 1,30 m du sol
- Hors volumes : au moins une prise de courant obligatoire dans la pièce
Un sèche-serviettes électrique, un spot encastré au-dessus de la douche ou une prise déplacée de vingt centimètres suffisent à sortir de la norme. Les garanties qui couvrent vos travaux ne jouent pas sur une installation que vous avez réalisée vous-même.

La ventilation, le poste que les chantiers amateurs oublient
L’arrêté du 24 mars 1982 relatif à l’aération des logements fixe un débit d’extraction de 15 m³/h pour une salle de bains, avec une circulation d’air organisée des pièces sèches vers les pièces humides.
Une pièce refaite sans ventilation correcte moisit en une saison. Le détalonnage des portes, qui assure l’entrée d’air par le bas, conditionne autant le résultat que l’extracteur lui-même. Une VMC hygroréglable ou un extracteur autonome asservi à l’éclairage règlent la question sans travaux lourds, tant que la sortie en toiture ou en façade existe déjà.
Créer une sortie neuve en façade sur un immeuble change la nature du chantier : vous touchez à l’aspect extérieur, donc aux parties communes.
L’ordre exact des étapes pour refaire sa salle de bain soi-même
La séquence détermine le résultat autant que la qualité des matériaux. Un ordre inversé oblige à défaire ce qui vient d’être posé.
Les onze étapes dans l’ordre
- Coupure de l’eau et de l’électricité, protection des accès et du couloir
- Dépose des sanitaires, du meuble et des accessoires
- Dépose du carrelage mural, puis du sol
- Reprise des réseaux : arrivées d’eau, évacuations, gaines électriques
- Test en eau des évacuations avant refermeture des cloisons
- Rebouchage, cloisonnement, plaques hydrofuges si nécessaire

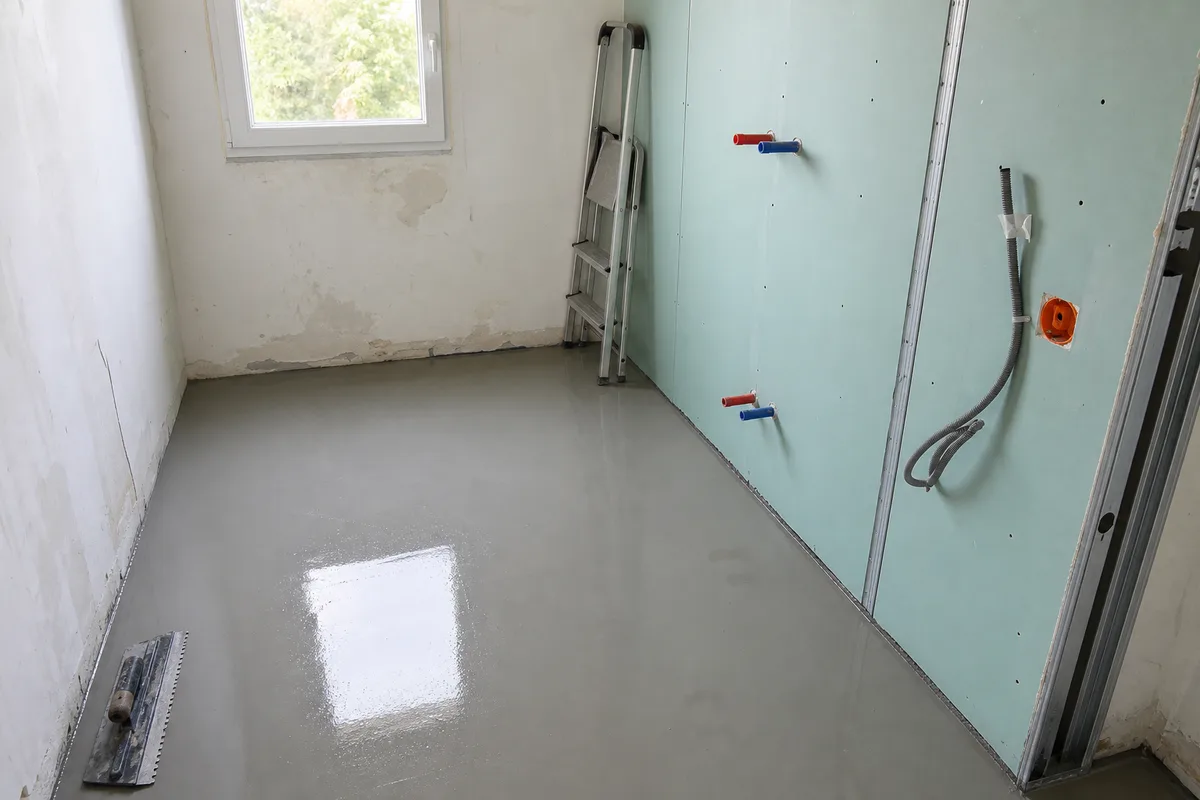

- Ragréage du sol et mise à niveau
- Application du SPEC et respect des temps de séchage
- Carrelage au sol puis aux murs, jointoiement 24 heures après
- Peinture des surfaces hors carrelage, plafond compris
- Pose des sanitaires, robinetterie, meuble, joints silicone
Les trois points de non-retour
Trois moments ne se rattrapent pas une fois franchis :
- Le test en eau avant de refermer les cloisons : une fuite découverte après carrelage coûte le chantier entier
- Le SPEC avant carrelage : impossible à ajouter ensuite sans tout déposer
- Le calage de la première rangée : un défaut de 3 mm en bas devient 2 cm en haut du mur

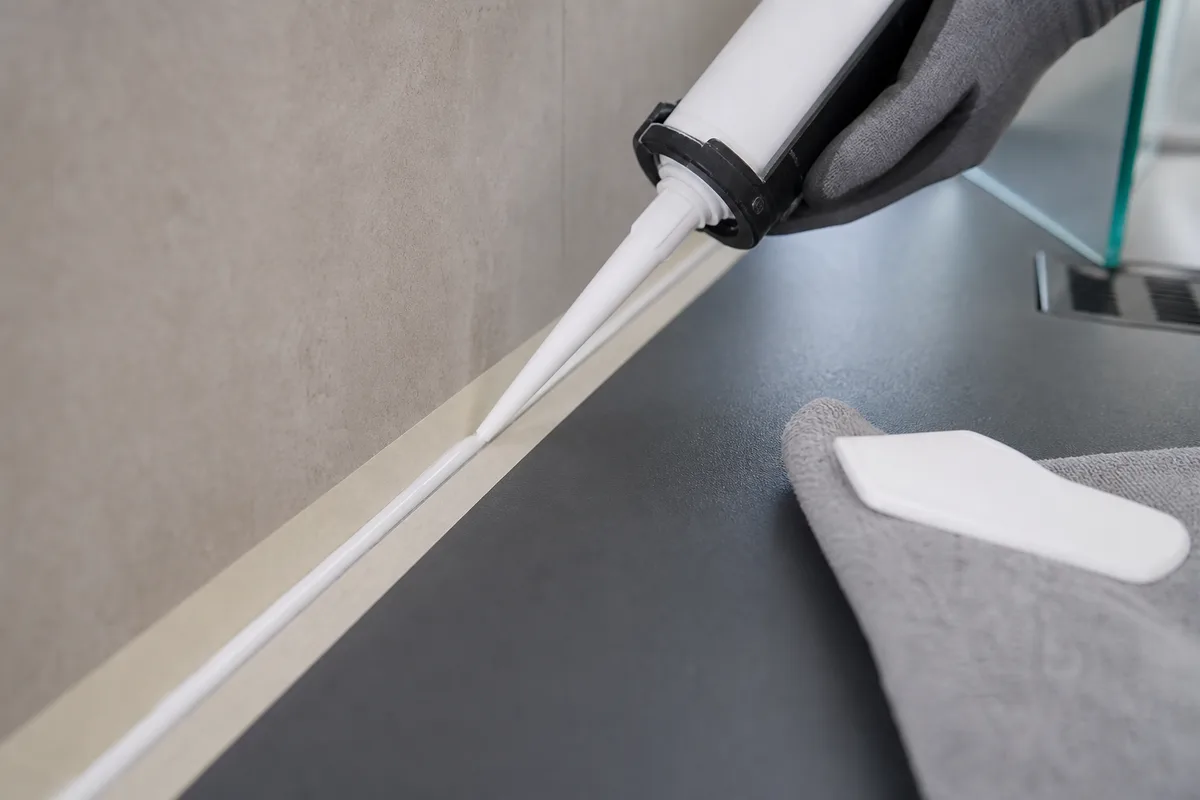

Comptez trois à quatre semaines de week-ends pour une pièce de 5 m² menée seul, temps de séchage compris. Les joints silicone se posent en tout dernier, une fois les sanitaires fixés et le carrelage parfaitement sec.

Le budget matériaux, et le coût que personne n’annonce
Pour une pièce de 5 m² refaite seul, le budget matériaux se construit poste par poste. Sur 8 m² de murs à carreler, comptez entre 520 et 1 300 euros en faïence et entre 600 et 1 580 euros en grès cérame, préparation du support et système d’étanchéité inclus, d’après les relevés de prix 2026 d’Angelino Carrelages.
Les consommables pèsent plus lourd qu’attendu. Selon la même source, la colle à carrelage revient à 5 à 8 euros du m², les joints à 2 à 4 euros du m², et le système d’étanchéité ajoute 5 à 10 euros de matériaux par m².
Le coût que les comparateurs oublient reste la TVA. Selon Service-Public, les taux réduits de 10 % et 5,5 % s’appliquent aux travaux facturés par une entreprise, fournitures comprises. Un matériau acheté directement par le particulier reste taxé à 20 %, même s’il est ensuite posé par un professionnel. Sur 3 000 euros de fournitures, l’écart atteint 300 euros.
Ajoutez la location d’outillage, l’évacuation des gravats et le poste que tout le monde sous-estime : les allers-retours en magasin, qui pèsent en week-ends bien plus qu’en euros.
Les erreurs qui coûtent le plus cher
Le dégât des eaux reste le premier sinistre habitation en France. Selon France Assureurs, il représente 44 % du nombre total de sinistres et 30 % de la charge d’indemnisation en 2024, sur 4,6 millions de sinistres indemnisés et 8,0 milliards d’euros versés au titre de l’assurance habitation.
Les erreurs qui alimentent ces statistiques sur un chantier mené soi-même :
- Coller le carrelage sur une plaque de plâtre standard au lieu d’une plaque hydrofuge protégée par un SPEC
- Confondre un enduit hydrofuge de sous-couche avec un système d’étanchéité sous avis technique
- Oublier le relevé vertical de l’étanchéité à la jonction entre sol et mur
- Réutiliser un siphon ancien non compatible avec le raccordement de l’étanchéité
- Serrer un raccord mécanique sans contrôler l’alignement, puis refermer la cloison dessus
- Percer un carreau au droit d’une canalisation encastrée non repérée
Une alternative existe si le réseau et le sol restent sains : rénover sans casser le carrelage supprime la dépose, l’étanchéité et le ragréage du programme, donc les trois postes les plus risqués.

Sans décennale, c’est vous le constructeur
Un artisan couvre les désordres pendant dix ans par son assurance décennale. En auto-rénovation, cette couverture n’existe simplement pas.
La fiche pratique de la DGCCRF publiée sur economie.gouv.fr rappelle que l’assurance dommages-ouvrage doit être souscrite par le maître d’ouvrage avant l’ouverture du chantier. Le particulier qui rénove pour lui-même, sans intention de revendre, échappe à la sanction prévue par le Code des assurances. Sa responsabilité civile, elle, demeure entière.
À la revente, la responsabilité vous suit dix ans
Vendre le logement dans les dix ans qui suivent l’achèvement des travaux vous place en position de constructeur face à l’acquéreur, comme le rappelle l’ANIL dans ses fiches sur les assurances de la construction. Un désordre qui rend la pièce impropre à sa destination, une infiltration vers le logement du dessous, et vous répondez personnellement, sans assureur derrière vous.
L’absence de dommages-ouvrage se repère aussi chez le notaire. Elle devient alors un argument de négociation à la baisse pour l’acheteur.
En copropriété, certains travaux passent en assemblée générale
Se raccorder aux canalisations existantes relève de l’usage normal des parties communes et ne demande pas d’autorisation. Percer une dalle, déplacer une évacuation de WC ou créer une sortie de ventilation en façade touche en revanche aux parties communes. Ces travaux passent au vote de l’assemblée générale à la majorité absolue de l’article 25 de la loi du 10 juillet 1965.
Démarrer sans ce vote expose à une remise en état aux frais du copropriétaire, parfois des années plus tard. Quand le projet dépasse le périmètre du bricoleur, comparer les artisans compétents corps de métier par corps de métier reste plus rapide que de chercher à tout absorber.
Prochaine étape
Prenez une feuille et tracez deux colonnes : ce que vous exécutez, ce que vous confiez. Placez l’étanchéité sous carrelage, l’électricité en volumes et tout déplacement d’évacuation dans la seconde. Demandez ensuite un devis sur ces seuls postes. Vous gardez la partie visible du chantier en autonomie et vous sortez du risque décennal sur celle qui se cache derrière le carrelage.
